提前3個月 濟棗鐵路重難點高壓電力線路遷改取得突破

來源:閃電新聞

作者:賈方政

2025-05-11 14:46:05



齊魯網·閃電新聞5月11日訊 5月10日,濟棗鐵路220kV十興線順利完成遷改并成功送電,標志著濟棗鐵路重難點高壓電力線路遷改取得關鍵性突破。

此次遷改的220kV十興線電力線與棗莊南站場呈“V字形”交叉布局,影響了高鐵站的開工建設。棗莊南站是濟棗鐵路的重難點工程之一,工程體量大、施工周期長,且位于架梁的關鍵線路上;同時該電力線路影響了棗莊城區的規劃建設,遷改意義重大。這條高壓線路屬于山東電網的“大動脈”,對它停電“做手術”將影響到棗莊市多個區的電力供應,220kV電壓等級的線路正常情況下每年僅停電一次,如果錯過提報停電計劃,至少再等一年,因此需要制定科學合理的遷改方案和停電計劃。

為此,山東鐵投集團魯南高鐵公司堅持“以遷改為龍頭”的建設理念,會同棗莊市、區兩級政府及相關部門、國網山東省公司、棗莊供電公司及中交三公局,先后經過5個方案對比論證,最終選擇了先繞行至濟棗鐵路邱莊隧道上方,然后再跨越至鐵路南側的方案。該方案綜合考慮了高鐵站前廣場和城區中長期規劃,避讓了省級生態公益林,同時減少了電力線多次跨越鐵路的安全風險。

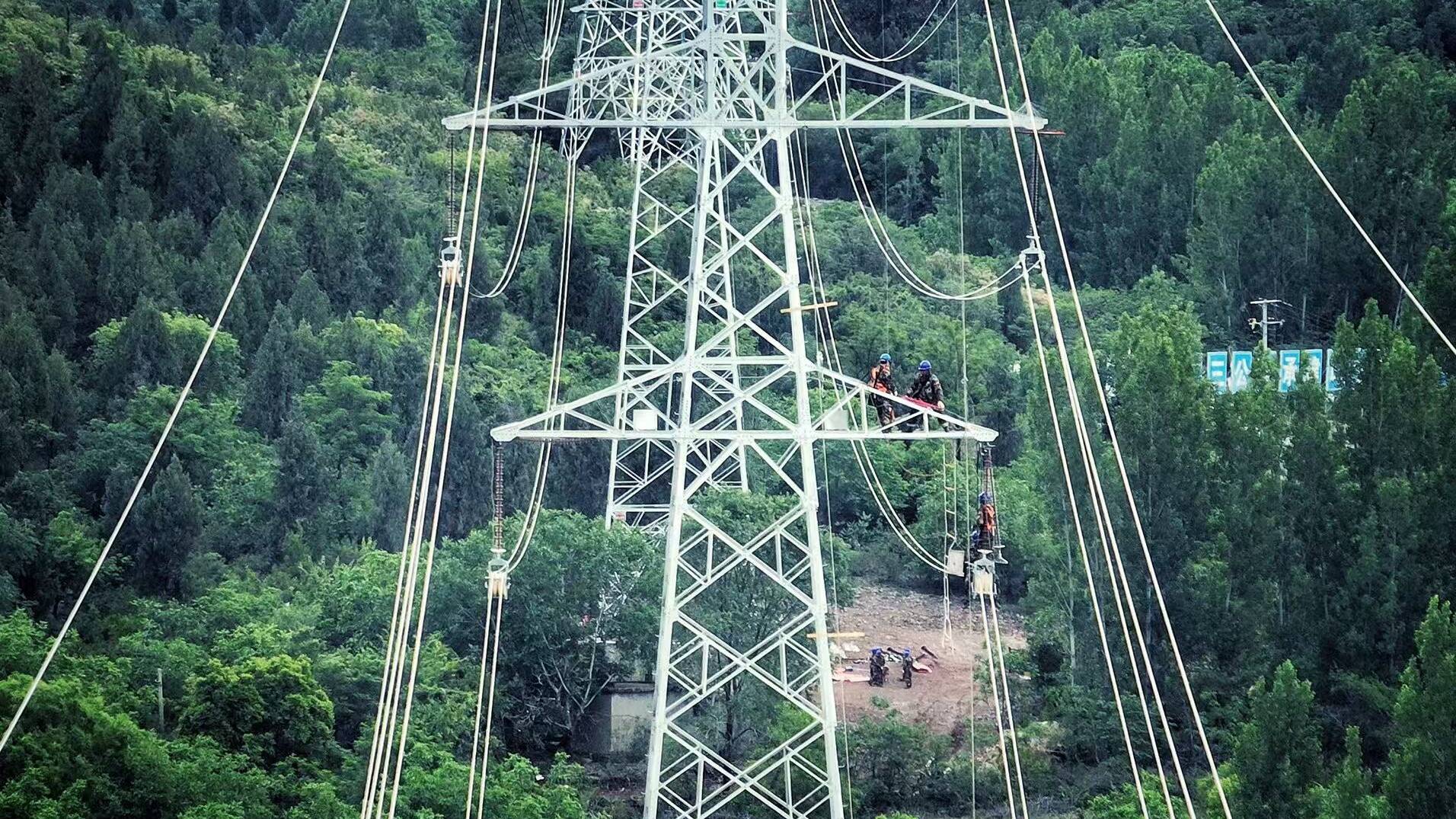

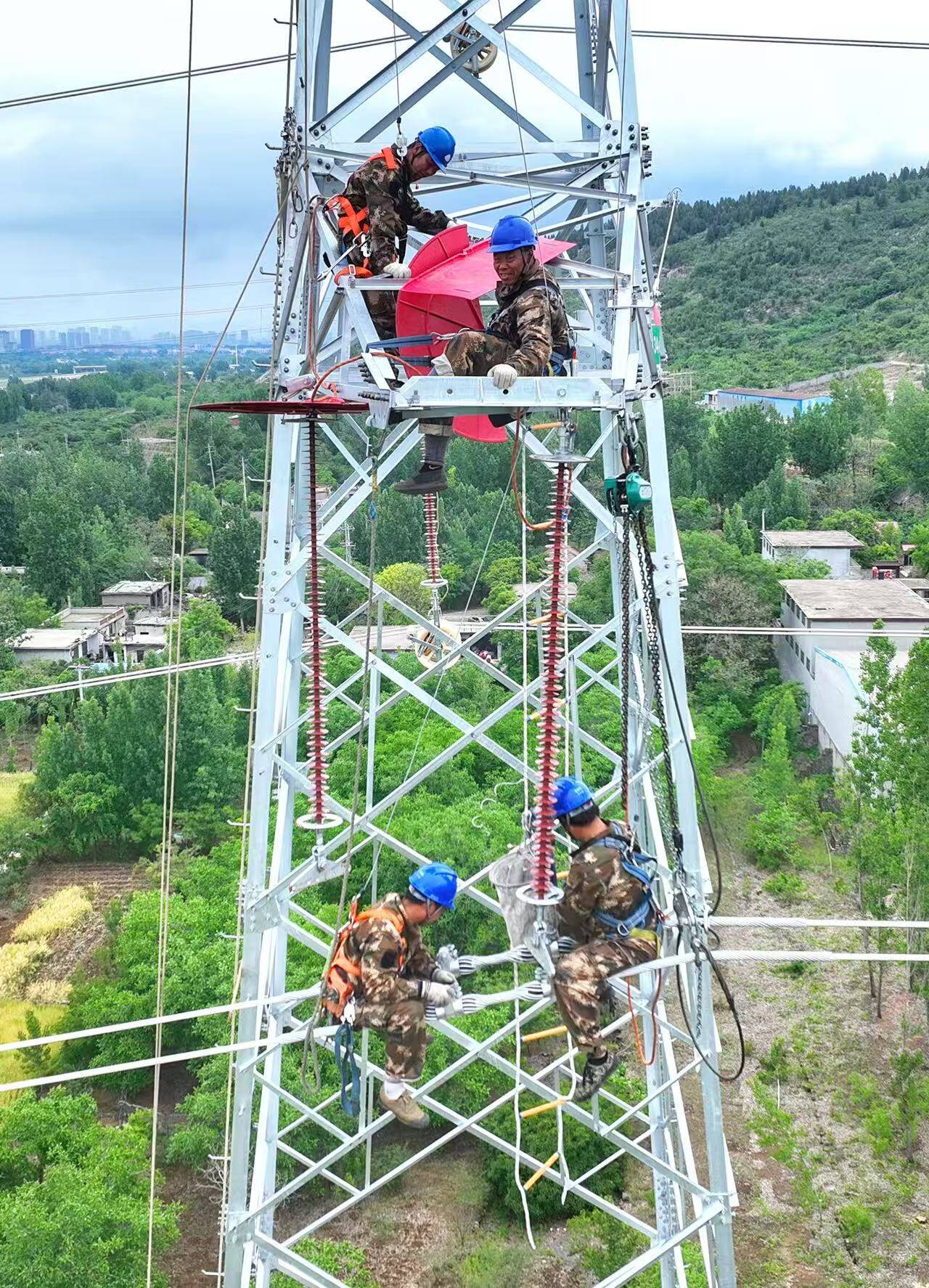

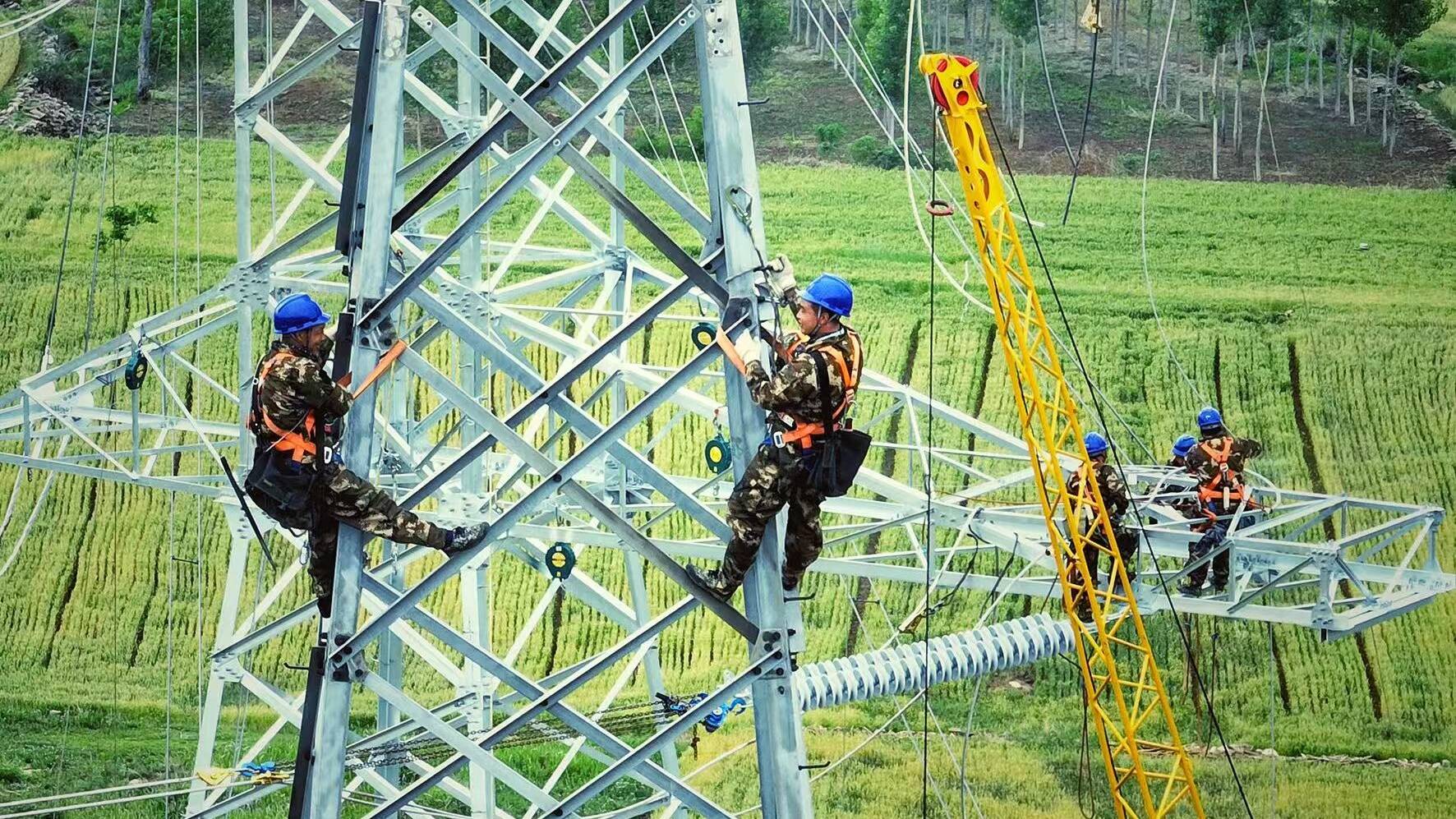

本次遷改長度4.8km、新建19基鐵塔,創新采用了“耐-直-直-耐”雙回耐張塔架設工藝,克服了工期緊、施工作業面狹窄、停電時間短、協調難度大等困難,在5月7日-9日停電窗口期,新建雙回路角鋼塔2基,更換導線12根、OPGW光纜2根,線纜總長達67.2公里,優質高效完成了線路遷改任務。整個施工周期歷時5個月,比計劃完成時間提前了3個月。此次遷改工程的圓滿完成,拉開了棗莊南站全面建設序幕,為濟棗鐵路架梁通道和全線貫通奠定了堅實基礎。

據統計,濟棗鐵路全線電力遷改918處,其中110kV及以上電力線路遷改88處,三電遷改目前已完成30%。橋梁工程中,樁基完成18587根,承臺1522個,墩身1214個,箱梁預制449榀,箱梁架設69孔,40處連續梁已開工建設。18座隧道23個洞口已安全進洞施工,累計掘進達8200米;全線首座隧道——南辛隧道已于今年1月19日順利貫通。當前,濟棗鐵路全線用地已交付95%。計劃到今年底,三電遷改完成50%,路基工程完成30%,橋梁工程完成42%,隧道工程完成32.5%。

濟棗鐵路是國家中長期鐵路網規劃項目,也是山東省“八縱六橫”高鐵網的重要旅游通道,正線全長268.48公里,設計時速350公里。全線共設濟南東、歷城、南山、泰安東、寧陽東、曲阜東、鄒城、滕州東、棗莊南、臺兒莊10個車站。建成后將與日蘭高鐵、濟青高鐵、膠濟客專、濟濱高鐵互聯互通,打通省會經濟圈與魯南經濟圈的快速通道,對于建設“軌道上的山東”、支撐和帶動全省經濟高質量發展具有重大戰略意義。

閃電新聞記者 賈方政  通訊員 席國政 李建飛 李賓 報道

[責任編輯:賈方政 崔珍珍 梁義 董光強]

想爆料?請登錄《陽光連線》( https://minsheng.iqilu.com/)、撥打新聞熱線0531-66661234或96678,或登錄齊魯網官方微博(@齊魯網)提供新聞線索。齊魯網廣告熱線0531-81695052,誠邀合作伙伴。

送給媽媽:那些藏在心底里的溫柔告白

送給媽媽:那些藏在心底里的溫柔告白

近日,我們走進城市的街角巷尾,對不同年齡段的人進行了采訪,聆聽他們對媽媽的心聲。[詳細]
閃電新聞 2025-05-11
版權所有: 齊魯網 All Rights Reserved
魯ICP備09062847號-1 網上傳播視聽節目許可證1503009 互聯網新聞信息服務許可證37120170002
通訊地址:山東省濟南市經十路18567號  郵編:250062
技術支持:山東廣電信通網絡運營有限公司
